VARCHART XGantt应用实例:Knowledge Relay的资产管理

原创|行业资讯|编辑:郝浩|2014-05-19 11:49:13.000|阅读 396 次

概述:Knowledge Relay是一家开发企业资产管理(EAM)系统的公司,它开发的Information Visualizer (IV)为EAM提供了多功能的可视化选择。在选择实现可视化这一块时,Knowledge Relay选择了XGantt和XNet,在完成可视化功能的同时,提高了产品IV的竞争力。

#慧都22周年庆大促·界面/图表报表/文档/IDE/IOT/测试等千款热门软控件火热促销中>>

相关链接:

多功能的可视化需求

企业资产管理(EAM)-例如核能发电、石油化工和重型设备制造这一类的密集型组织拥有独有的可视化需求。他们必须知道在生意中实时发生的方方面面,并作出及时的决定。他们也需要以安全和效率的输出为前提,为管理监督机构提供大量的包括每一件特殊和最新事情的消息报告等。Knowledge Relay的Information Visualizer (IV) 基于网络报告和分析工具提供了EAM这样的组织必不可少的健壮的可视化选择。

为预防燃料机电力中断,甘特图表和网络图在核能发电中非常必要。(下图分别是甘特图表规划和网络图表规划)

Knowledge Relay的甘特图

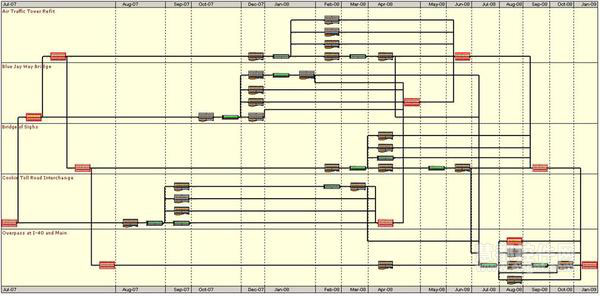

Knowledge Relay的网络图

“NETRONIC的XGanttXNet产品为我们的客户提供几乎任何项目或进程的可视化。我们根本无法找到具有同样稳定性的其它工具。”Knowledge Relay 的总裁Steven Mauss说到。“我们的IV产品系列汲取了NETRONIC工具提供的众多功能中的所有优点,让我们在激烈的竞争环境中拥有相当的优势。我们可以做一些其它同类工具不能支持的事情。”

Knowledge Relay解决方案

“我们成功的关键是能提供有价值的建议。”Knowledge Relay商业开发副总 Lee Gliddon说到。“因为我们可以在多功能系统中同时使几乎任何进程和任何数据元素可视化,我们的客户可以做更快更好的决定。这可以为他们节省金钱,也可以为他们提供了一个竞争优势。”

Knowledge Relay解决方案包拥有括IV产品系列在内的多种方法和工具,能从一个高度灵活的多功能系统中通过提取、转换和下载((ETL))进程收集资料。数据库中的数据可以在在平台上、项目或进程报表和表格式的模型中变得可用。在多功能系统中相互依赖的数据都展示在同一个报表中,举例来说,来自某个系统的成本数据可以和项目数据呈现在同一个甘特图表中,这个项目数据也可以合并SAP PM/PS与Primavera的数据。

“从ETL到报表生成和分发的整个过程是可以自动形成的。它在企业明确的规划中简单的运行。资金管理者只需要简单的接收他们的甘特图表和PERT图表的邮件消息,例如,将它们以PDF的格式上传到他们的Web门户,他们只需要点击链接就可以查看他们的报表。”Mauss这样说到。

本案例英文版原文>>
