VARCHART XGantt应用实例:be.as公司的生产控制

原创|行业资讯|编辑:郝浩|2014-05-27 14:18:37.000|阅读 438 次

概述:be.as是一家专门为企业SAP Business One ERP系统提供解决方案的公司。在其中的APS模块中,be.as采用VARCHART XGantt ActiveX实现了可视化的生产排程和智能的资源调度,完美的完成了开发任务,获得了be.as公司肯定,并计划将其应用于更多的数据处理的项目中。

#慧都年终盛惠·界面/图表报表/文档/IDE/IOT/测试等千款热门软控件火热促销中>>

相关链接:

可视化的生产排程

be.as团队成立20多年来已经成为中小型制造企业行业解决方案的好伙伴。自2002公司总部落户瑞士以来,公司一直致力于为制造和供应类行业的企业提供SAP Business One ERP系统的解决方案,因此他们已经成为一个全球领先的SAP解决方案合作伙伴。be.as综合解决方案让决策者可以快速简单的访问公司所有与决策相关的,市场、采购、财务和产品等报表和文档。

根据客户的个人需求,be.as行业解决方案由几个模块构成。其中be.as的APS模块通过VARCHART XGantt ActiveX可以实现复杂的数据结构和大量依赖关系的可视化。APS模块在符合一定的标准条件下,对订单时间、制造时间、生产过渡时期、设备利用率、资源的可用性等生产制造过程中的关键参数进行调整,合理安排生产订单的工序、开工时间和资源分配。APS模块用一个可视化排程甘特图表来显示生产订单的各个工序,工序之间的关系,各工序分配到的资源,资源使用的时间等,还支持根据不同的工序和资源展开和折叠显示。在同一个图表的下方使用柱状图显示相关资源的最大负载,不同时间段的使用情况,高亮显示选中的工序中某项资源的使用情况,让决策者可以很直观地看到资源的使用情况,用于分辨资源的使用分配是否合理,方便资源优化分配,提高产能。

甘特图应用图示

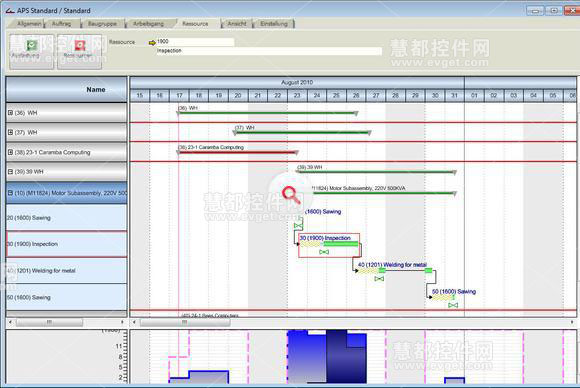

如图上部分表示某制造企业2010年8月17日到月底计划完成的某个生产订单的各个工序、工序之间的关系与开始完成时间,所分配的人员、设备和物料等资源,通过在生产排程图表中选中1900这个资源可以展开详细显示这个订单中1900的应用。下部分的柱状图虚线表示的是这个生产订单中1900这个设备资源的最大负载,实体部分表示它某个时间段的使用情况,叠加部分表示选中的这个订单在对应的时间段和工序中使用1900资源的情况,我们可以直观看到1900这个资源的不同时间段的使用率。

智能的资源调度

 APS模块中的甘特图表为用户提供了一个生产订单中资源的分配和利用率的清晰视图。通过简单的拖拽用户可以经常性的调整生产排程,如对一个正在运转的机器进行拖拽,改变执行的任务,那与它相关的材料、员工、工期等都会重新计算,并立即更新到计划图表中。

APS模块可以根据生产订单的关键参数计算,自动给生产订单分配可用的资源,并在满足产品质量标准的情况下优化订单处理的时间。同时,所有可用的资源都显示在下面的第二张甘特图表中,因此规划者可以手动的选择下面图表中系统建议的其它可用的生产资源。

甘特图应用图示

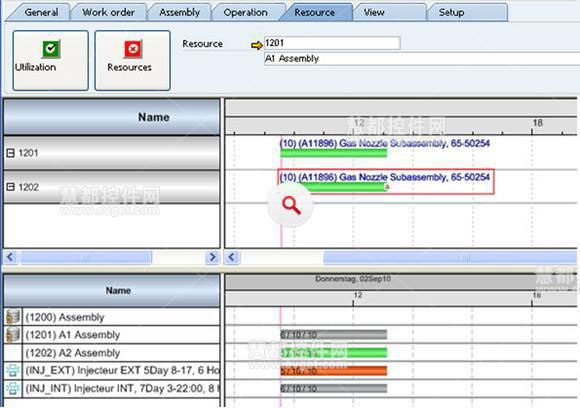

如图上部分是某制造企业将一个工序自动分配的资源和资源的利用率;下部分是推荐的可使用的其它资源组,规划者可以通过拖拽为生产订单的某个工序手动选择下面建议的资源,根据这组资源重新计算工期,并立即更新计划图表。

用户评价

be.as集团的开发经理Martin Heigl说 “我们和NETRONIC的合作一开始就很顺利,四个星期就完成了pb环境中的第一个版本的建设。VARCHART XGantt ActiveX控件支持所有跨平台请求的立即响应和实现。由于给我们提供了详细的资料,我们很少联系NETRONIC,但如果我们需要帮助,也会得到快速专业的回应。”

鉴于这次良好的使用经验,be.as决定在他们其它的可视化计划中继续使用VARCHART完成更复杂的数据处理
